担当者から一言
築60年で大規模リフォーム前のお住まいです。
大きく傾いていてリフォーム工事ができないため、リフォーム前に家の傾き修正工事を検討されていました。
築年数が古く、基礎に鉄筋が入っていないため、ほとんどの家の傾き修正業者にお断りされたようです。
基礎が弱いだけでなく、柱が腐食していた部分もあり、H鋼・鉄板・モルタルで基礎や土台を補強しつつ、家を持ち上げていきました。
ここ数年でもっとも難易度の高い工事でしたが、無事に精度良く傾きを修正することができました。
工事期間 | : | 25日間 |
---|---|---|
地域 | : | 京都府亀岡市 |
工法 | : | 制振アンダーピニング工法 |
ジャッキ設置箇所 | : | 21ポイント |

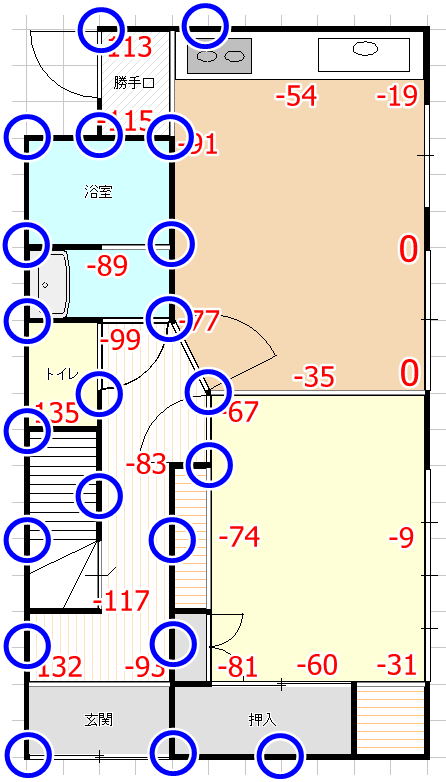

結果 | : | 最大135ミリの改善 |
![](https://left-h.co.jp/wp-content/uploads/2021/02/c5c197ba5242cf025b5fa5666f13260f.png)
制振アンダーピニング工法(工法解説ページ)
1~2日目
- 機材搬入
- 養生
- 地盤掘削
3~14日目
- 地盤掘削
- 埋設管の掘り出し
- コンクリート杭圧入
15~22日目
- 沈下修正
- 基礎・土台補強
23~25日目
- レーザー測量
- ジャッキの高さ固定
- 埋戻し・土間復旧
- 機材片付け、清掃
